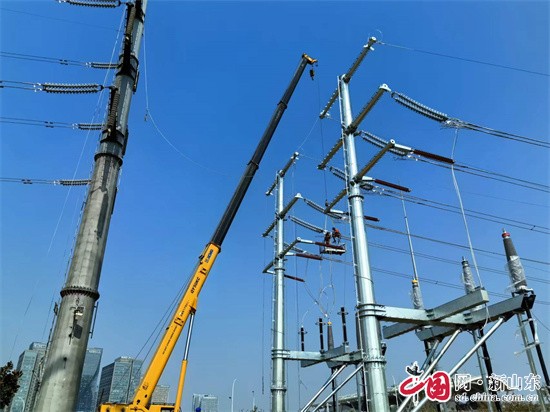

近日,隨著操作人員完成最后一項合閘操作命令,青島嶗山區合肥路市政配套工程220kV第一條供電線路宜午線順利送電,標志著張村河片區220kV高壓線下地項目最關鍵一道工序如期完成。合肥路220KV電力入廊工程的順利實施,對張村河低效片區開發具有重要的戰略價值和里程碑意義。
合肥路220kv高壓線下地項目結合合肥路綜合管廊建設集約一體化實施,因前期受土地等要素制約,項目于2023年8月中旬全面施工。為匹配全市停電計劃,嶗山區頂格推進,成立區級領導小組,由分管區領導親自掛帥,區發改局、區城管局、中韓街道、國網青島供電公司協同發力,倒排工期、掛圖作戰、分秒必爭,貫徹執行日調度制度,全力推進工程進度。同時,組織協調施工單位、設計單位、監理單位密切合作、旁站把關,不斷優化工作方案,確保該項目建設順利有序推進。

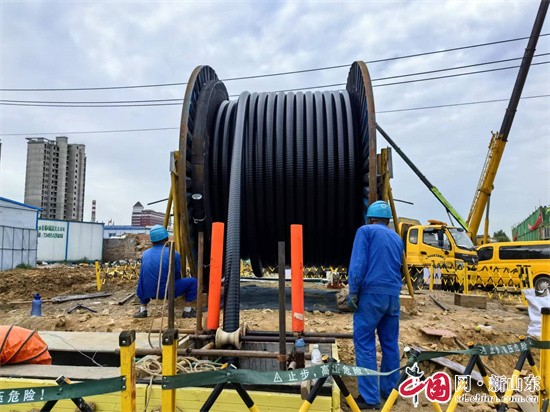

據了解,為充分發揮黨支部的戰斗堡壘作用和黨員的先鋒模范作用,提速項目建設進程,該項目成立臨時黨支部,黨員帶頭努力破解技術難度大、地質復雜、交叉作業、雨季施工等難題。經過晝夜奮戰,原計劃工期70天電力管廊主體,僅用時45天完成4087米的主線管廊主體工程建設;在嶗山區與國網青島供電公司調度指導下,原計劃工期45天的電纜敷設工作跑步入場、壓茬推進、全面發力、精準施策,僅用時20天完成36783米的電纜敷設任務。土建與電力施工的完美配合,為高壓線下地工作按時推進奠定了堅實基礎。
下一步,嶗山區將與國網青島供電公司緊密配合,按計劃有序完成剩余3條高壓線路下地送電工作,通過有效釋放張村河片區土地資源,為張村河綜合治理工程、張村河污水處理廠等重點項目落地掃清障礙。“大鵬一日同風起,扶搖直上九萬里”,擺脫高壓線纜束縛的張村河片區,將以“嶗山速度”、嶄新姿態邁入新征程。(通訊員 杜宇翔)
